圏央道ー横浜環状南線の現在の進ちょく状況をお知らせします

圏央道ー横浜環状南線 よこかんみなみ

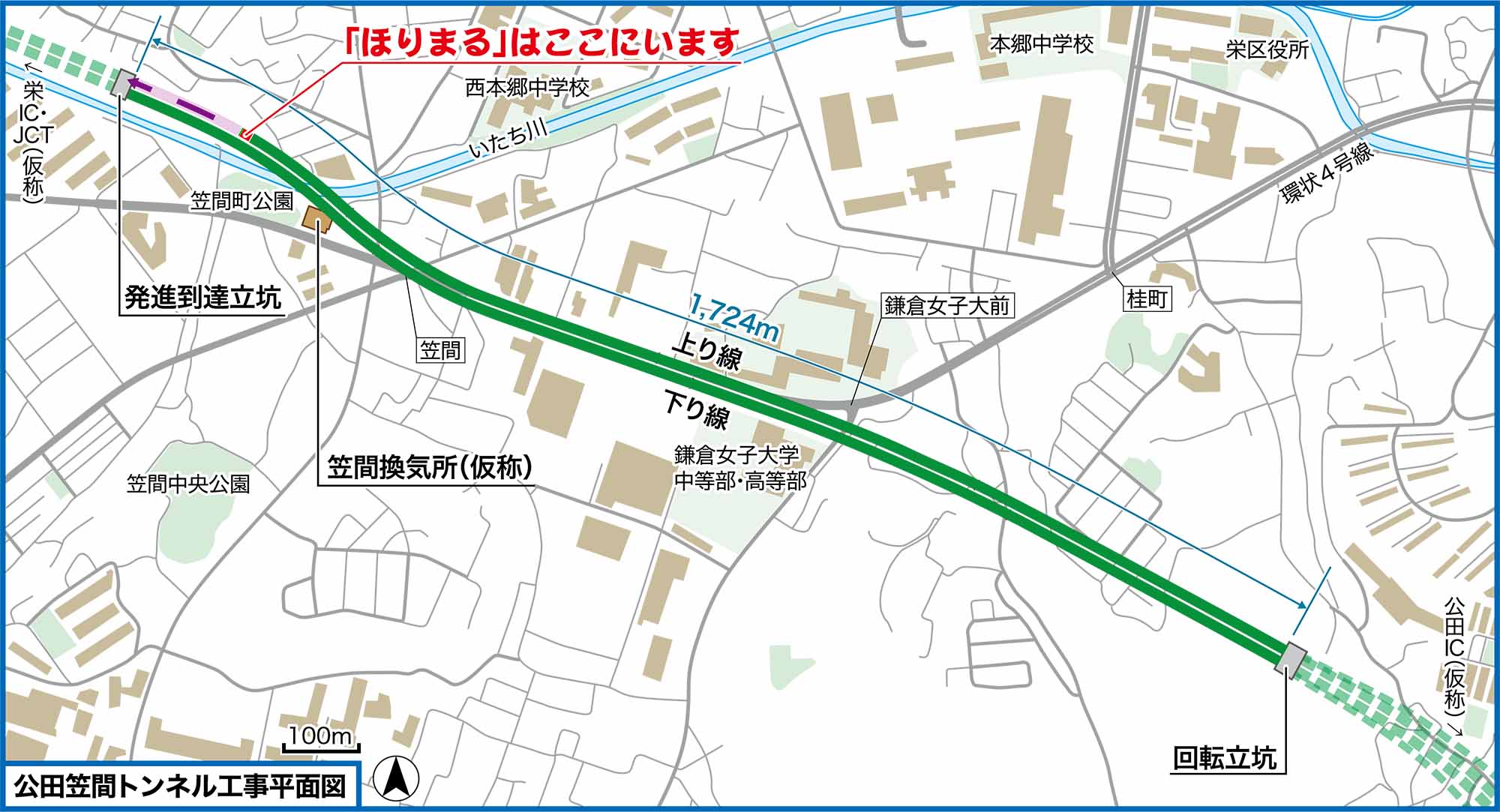

公田笠間トンネルシールドマシンの現在の状況

公田笠間トンネルシールドマシン愛称「ほりまる」の現在の状況

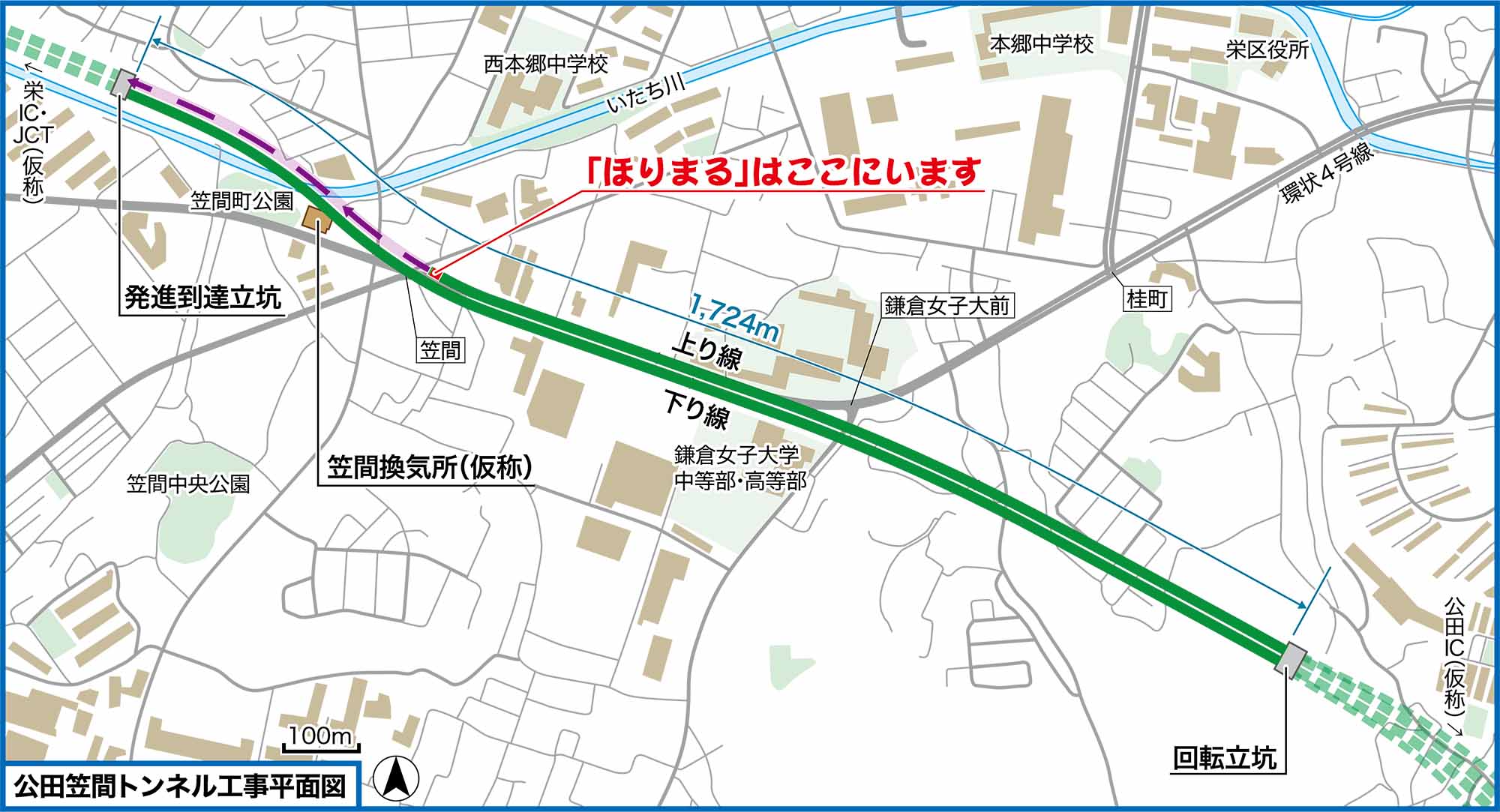

令和8年2月2日現在

令和7年10月10日(金)に、シールドマシンは上り線の掘進を終え、発進到達立坑に到達しました。
引き続き、主な作業を以下のステップに分類して工事を進めています。

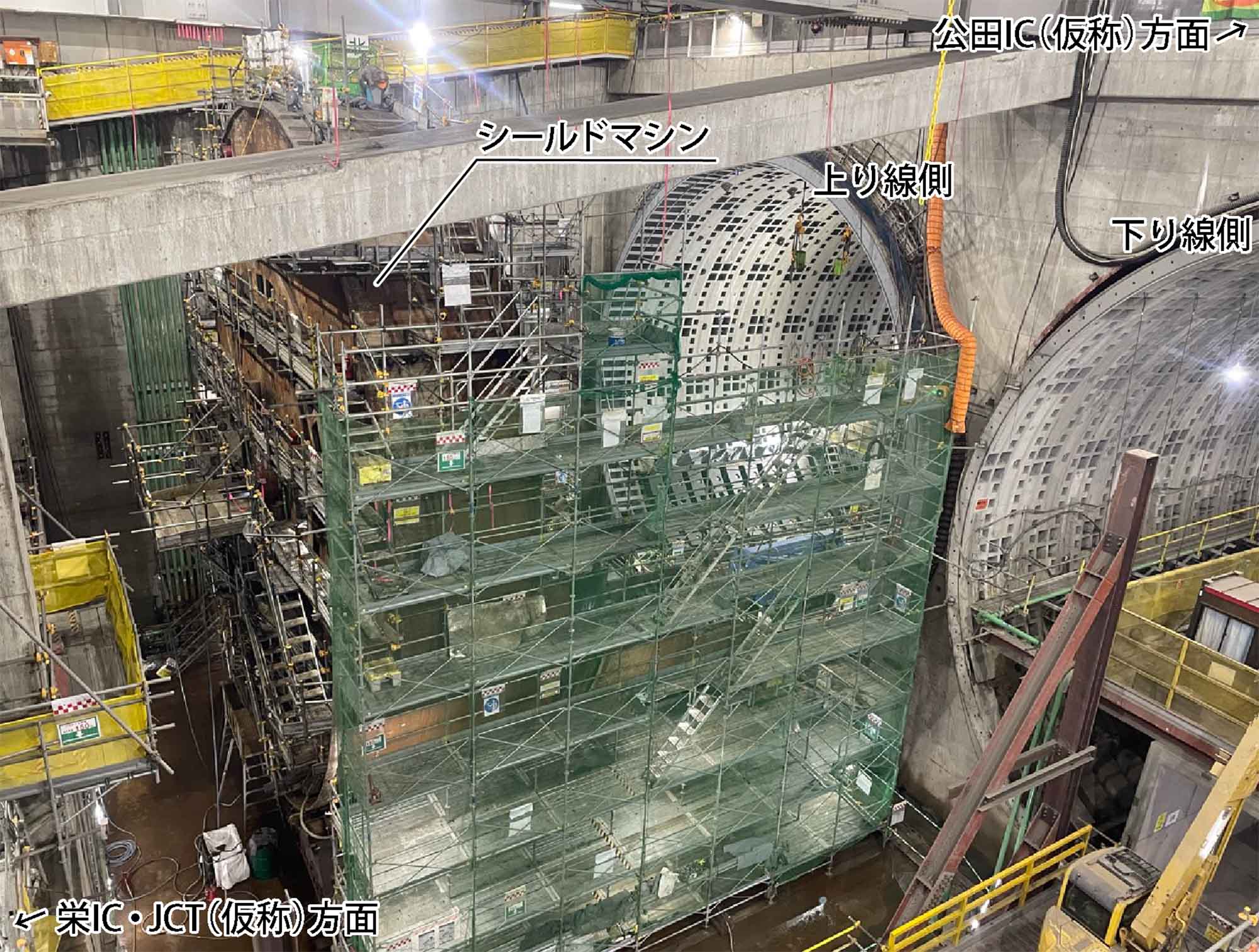

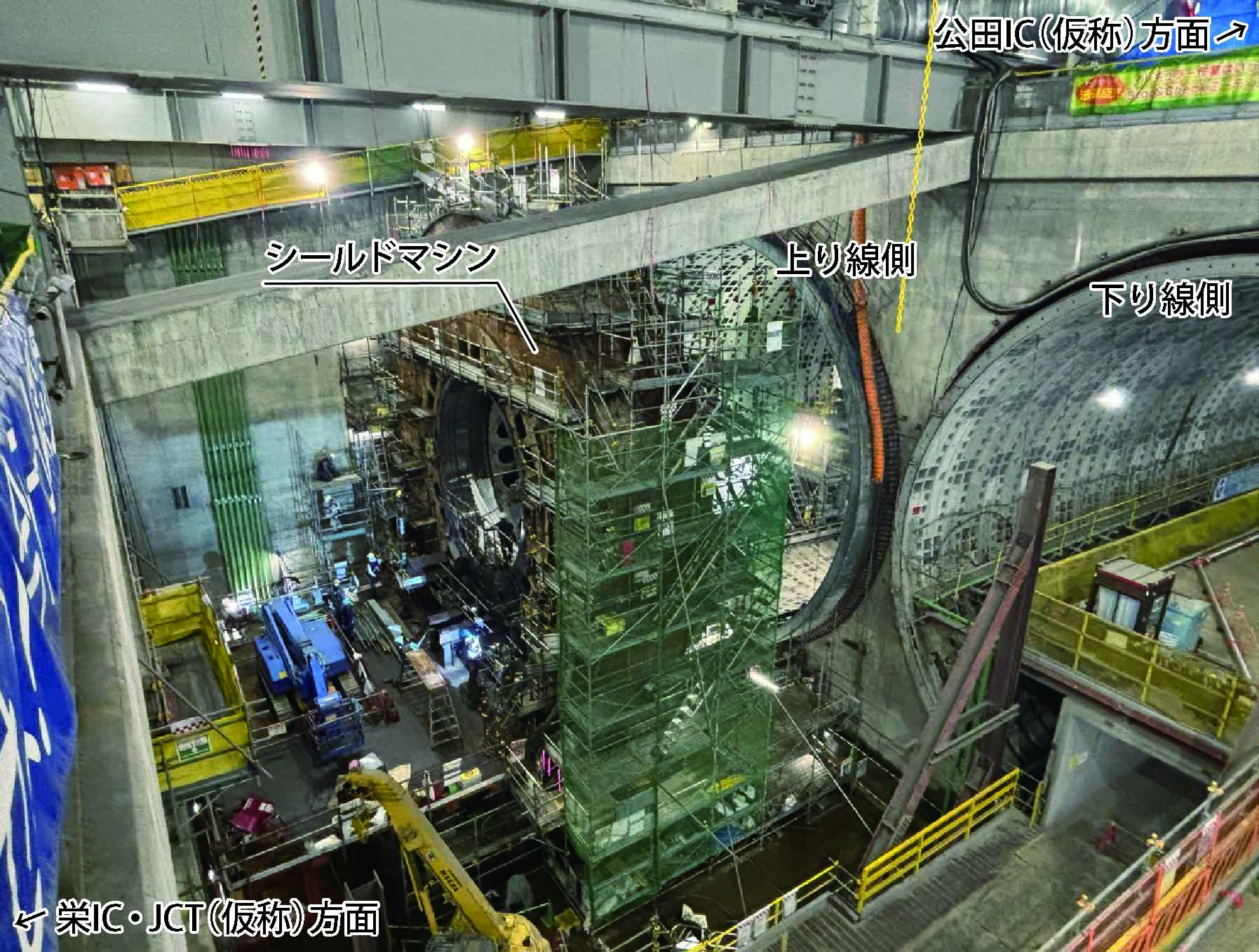

【ステップ1】シールドマシンの引き抜き作業 ←完了

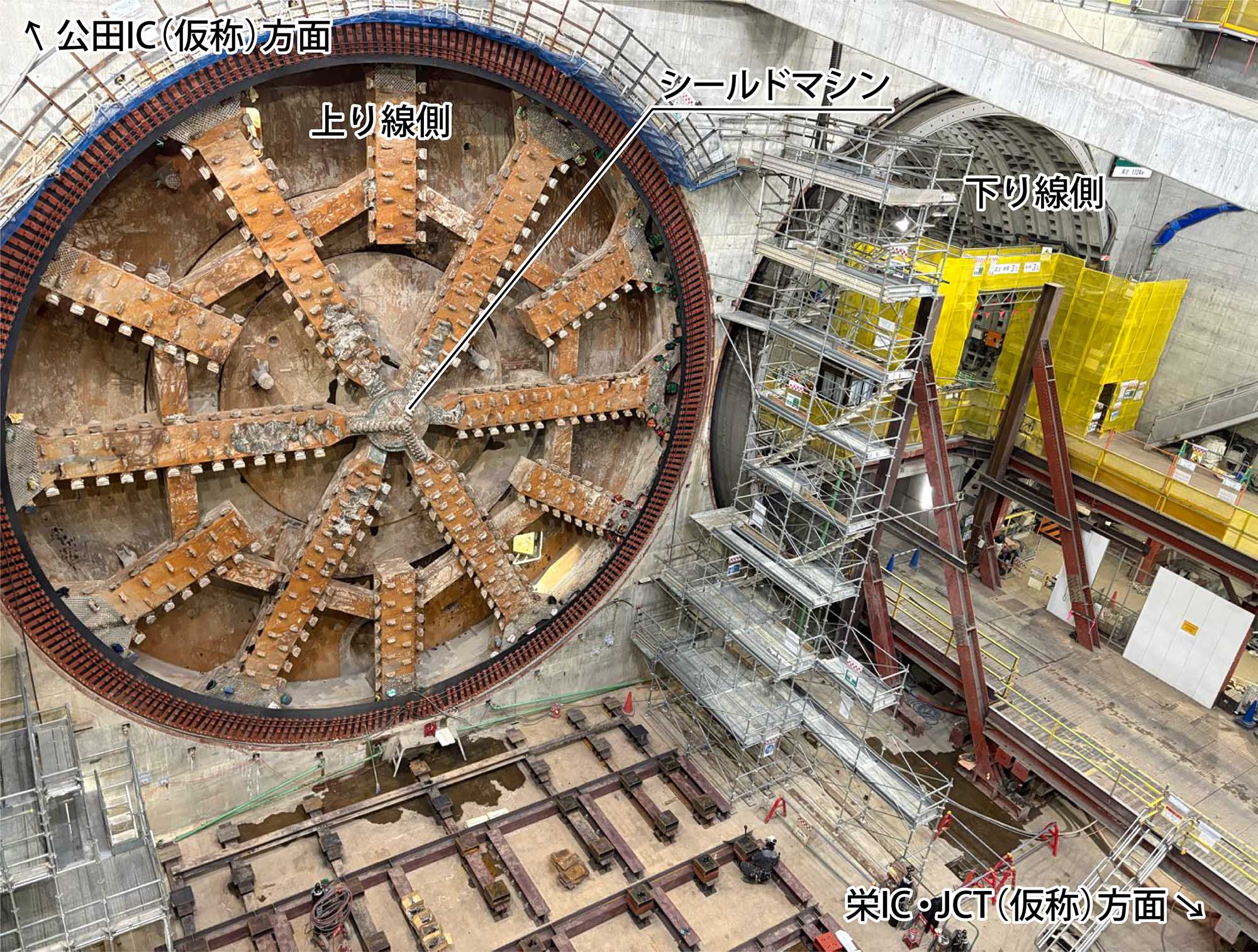

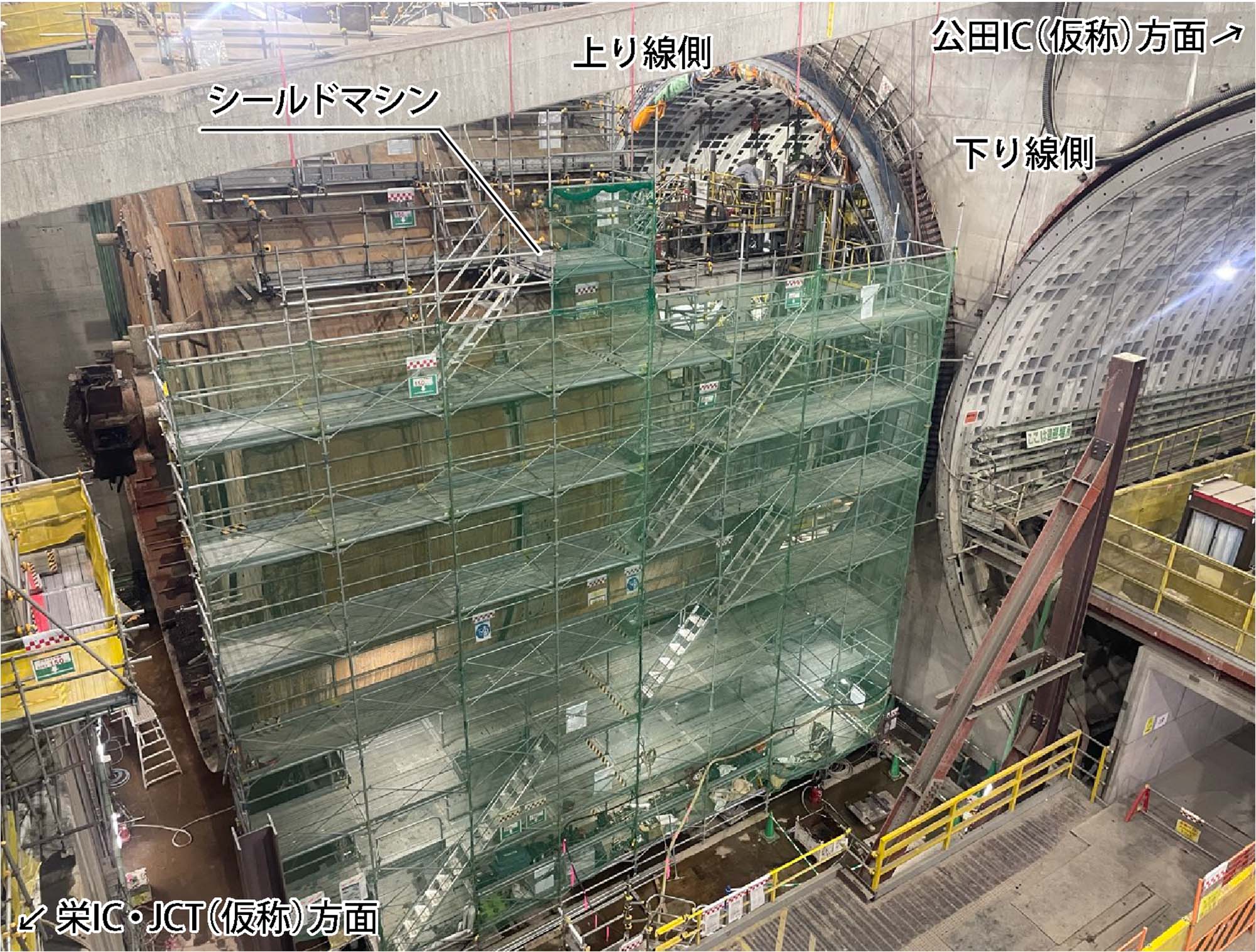

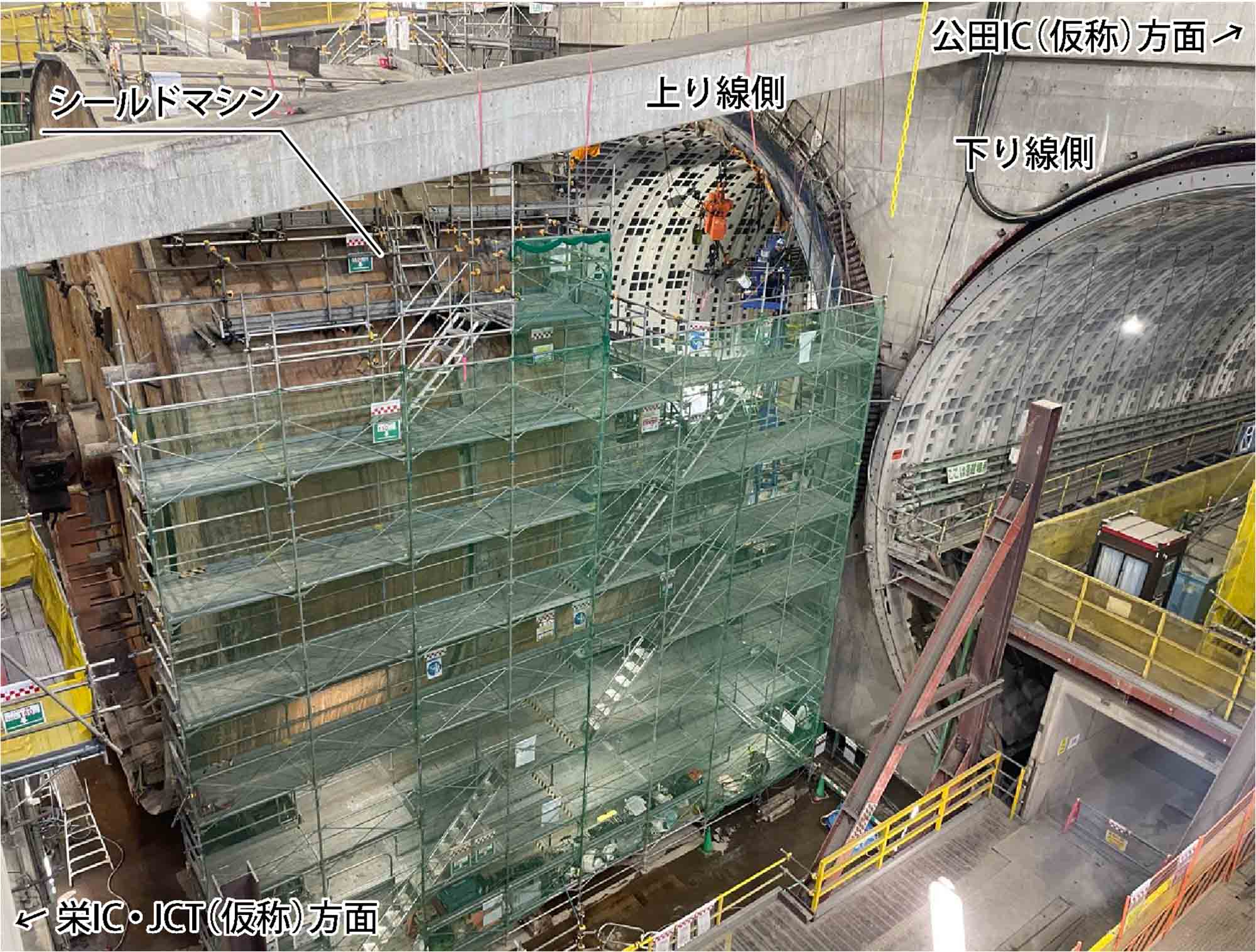

【ステップ2】シールドマシンの解体作業 ←現在作業中

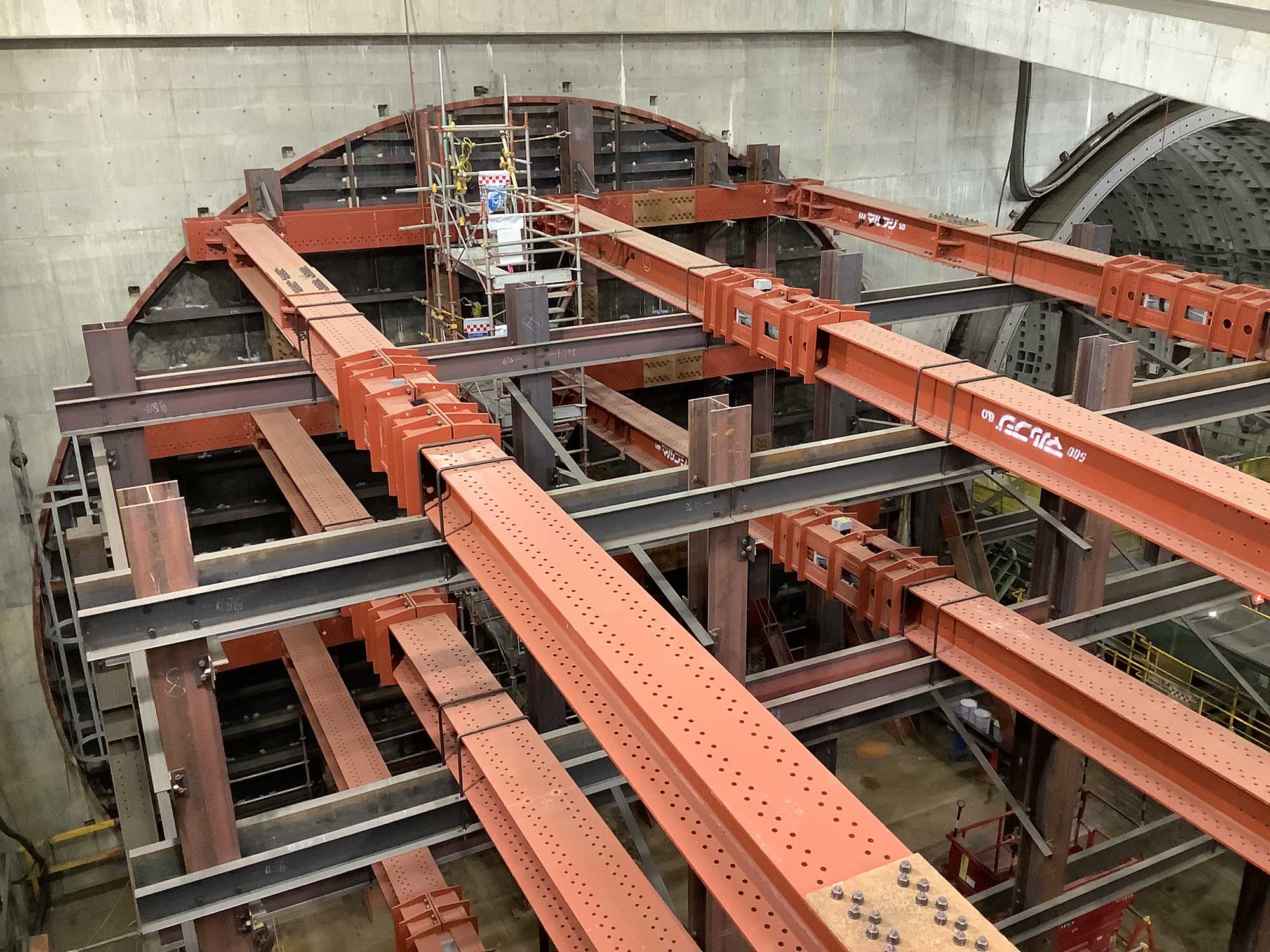

【ステップ3】立坑内の内部構築作業等

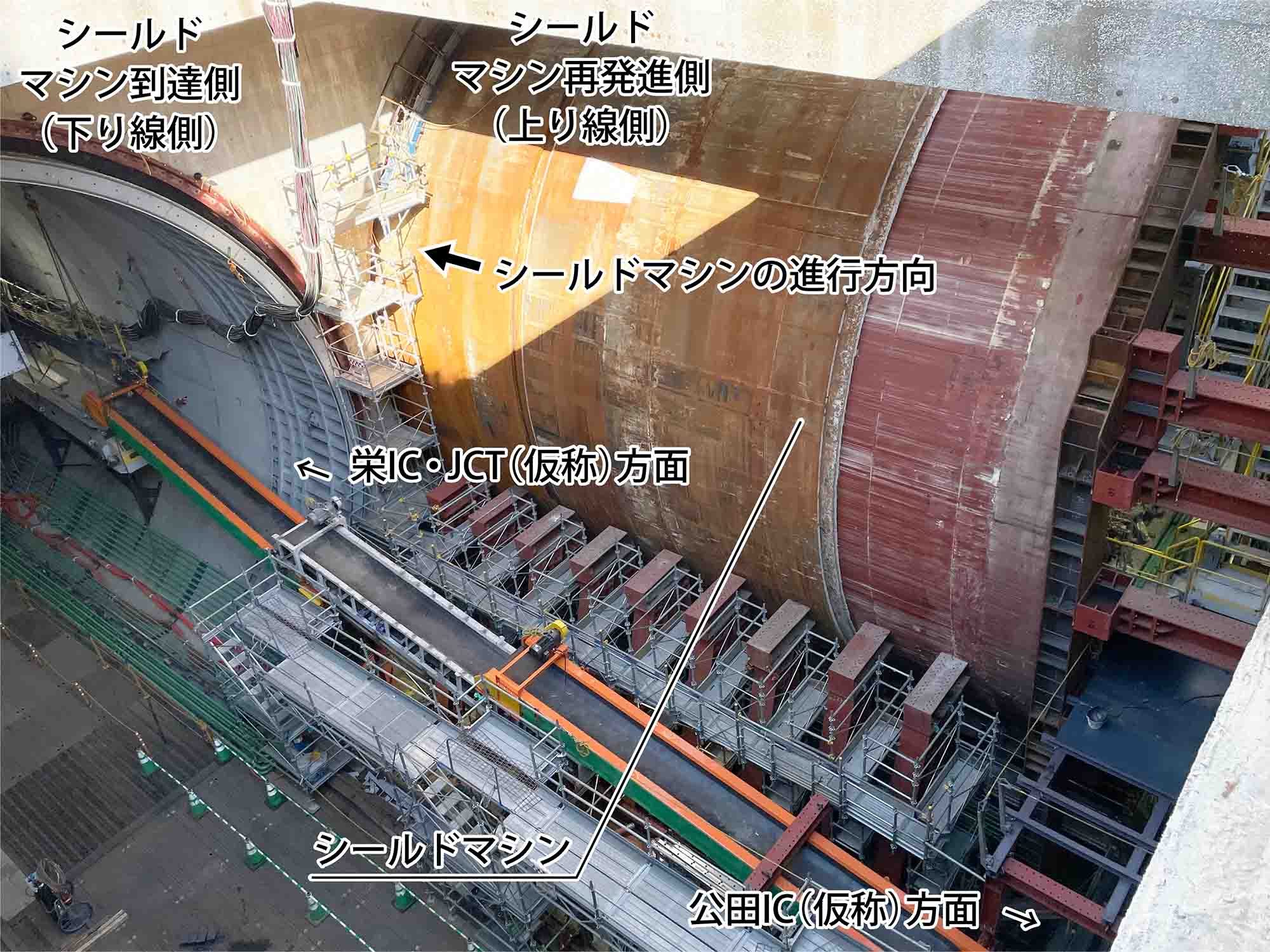

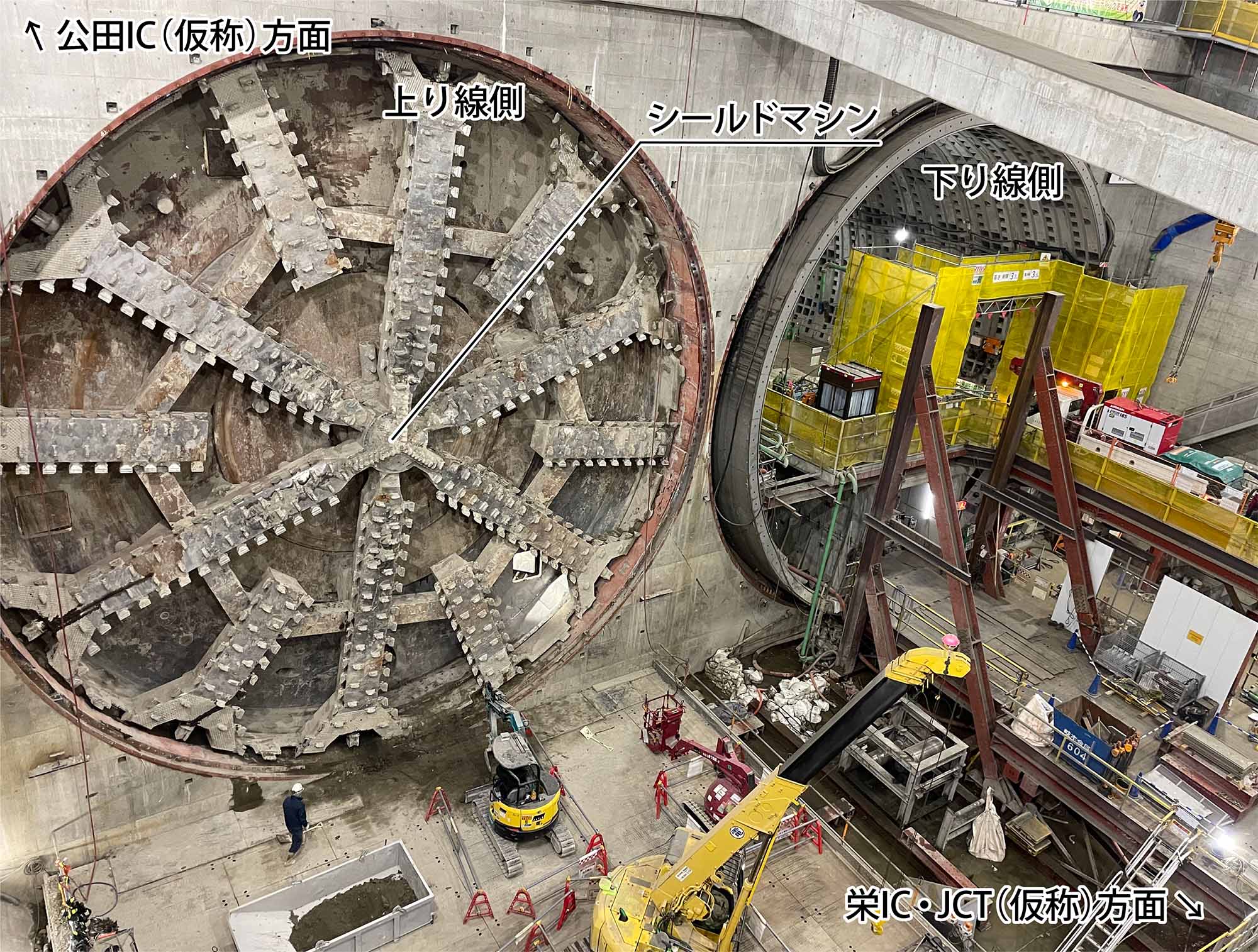

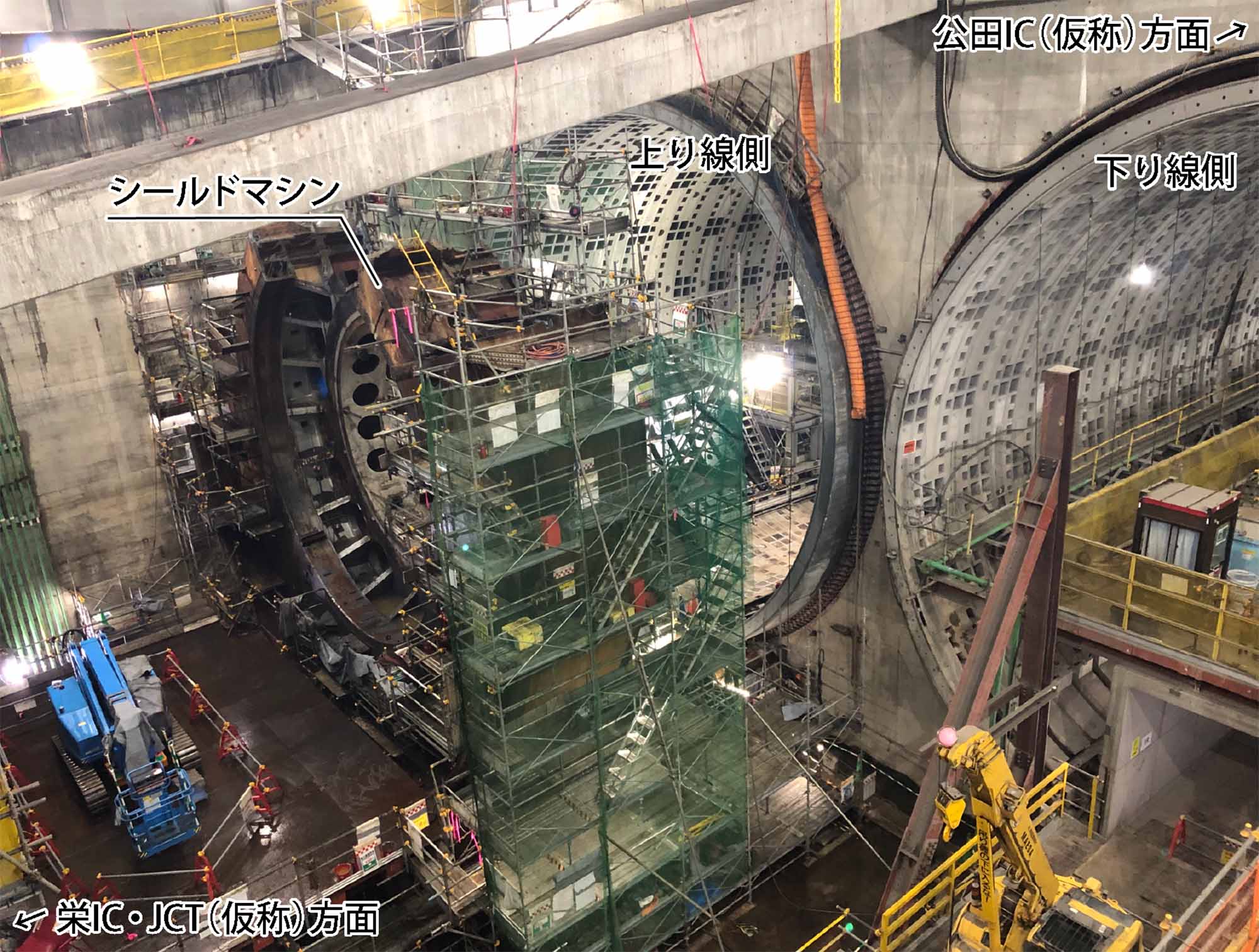

発進到達立坑 シールドマシンの到達状況 2月2日撮影


騒音・振動・地表面計測モニタリング結果は こちらから
